과정은 결과를 만듭니다.
현장 기록을 통해 기준을 확인할 수 있습니다.
경기도 수원시 광교테크노밸리 내 한 반도체 설계기업의 전산실 이전 작업을 진행했습니다. 이 기업은 사옥 확장으로 같은 건물의 다른 층으로 전산실을 옮기게 되었으며, 저희 무이상재는 서버 해체와 포장, 층간 운송, 재설치를 담당했습니다.
작업 전 업무범위를 설정하는 단계에서는 서버 랙의 해체와 포장, 운송, 새 전산실에서의 거치 및 장착은 저희가 맡고, 케이블 연결과 네트워크 설정, 서버 재구동은 사내 전산 담당 업체가 진행하는 것으로 역할을 나누었습니다. 실사 과정에서는 서버 랙 수량과 무게, 설계 시뮬레이션용 고성능 서버의 발열 특성을 확인했고, 새 전산실의 전원 용량과 냉방 설비 위치, 바닥 하중을 함께 점검했습니다. 바닥 케이블 트레이도 실사 단계에서 도면과 실제 배선 상태를 함께 확인해 작업 당일 참고할 수 있도록 미리 기록해두었습니다. 설계 시뮬레이션 서버는 장시간 작업이 끝난 이후에 전원을 차단해야 했던 만큼, 고객사 연구 일정에 맞춰 작업 시작 시점을 조율했고 화물 엘리베이터 이용 시간대도 건물 관리사무소와 사전에 확정했습니다.
고객사에서는 몇 가지 구체적인 요청 사항을 전달했습니다. 설계 시뮬레이션 서버는 진행 중인 작업이 완료되는 것을 확인한 뒤 순서대로 전원을 차단해달라는 요청이 있었고, 서버 랙마다 번호표를 부착해 새 전산실에서도 동일한 배열로 설치해달라는 요청이 있었습니다. 또한 네트워크 장비는 해체 전 포트 연결 상태를 사진으로 기록해달라는 요청과, 서버 해체 전 전산 담당 업체 입회하에 전원 차단 순서를 함께 확인하고 싶다는 의견도 전달받았습니다. 이 요청들은 모두 작업 체크리스트에 반영해 현장 작업자에게 사전에 공유했습니다.

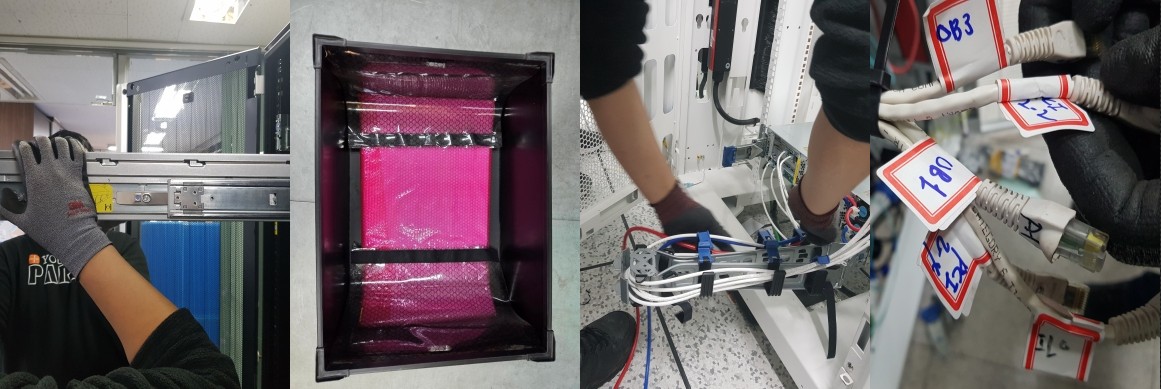

작업 당일에는 전산 담당 업체와 함께 설계 시뮬레이션 서버의 작업 완료 상태를 확인한 뒤 순서대로 전원을 차단하고 케이블을 분리했습니다. 네트워크 장비는 요청대로 포트 연결 상태를 사진으로 남기고 라벨을 부착했으며, 서버 랙은 랙 단위로 해체해 개별 서버를 충격 방지 포장재로 감싸고 번호표를 부착했습니다. 바닥 케이블은 실사 때 기록해둔 경로를 기준으로 여유 길이를 확인하며 정리했고, 화물 엘리베이터를 이용해 층간 운송을 진행했습니다.
새 전산실에서는 번호표에 맞춰 랙을 순서대로 배치하고 서버를 재장착했습니다. 설계 시뮬레이션 서버가 담긴 랙은 요청대로 가장 먼저 자리를 잡아 전산 담당 업체가 바로 케이블 연결과 재구동 작업을 시작할 수 있도록 했습니다.
작업이 끝난 뒤에는 서버 랙 배열과 수량을 체크리스트와 대조해 확인한 뒤 고객사 담당자의 서명을 받아 인수인계를 완료했습니다. 전산 담당 업체는 같은 날 오후까지 케이블 연결과 네트워크 설정, 서버 재구동을 마쳐 설계 시뮬레이션 서버부터 순차적으로 정상 가동을 확인했습니다.
이번 작업을 통해 확인된 개선점도 있었습니다. 바닥 케이블 트레이 경로를 실사 단계에서 미리 확인해둔 덕분에 당일 작업 순서를 큰 혼선 없이 진행할 수 있었던 만큼, 이후에도 전산실 이전 실사 시에는 도면 확인과 함께 실제 배선 상태를 직접 열어 대조하는 절차를 기본적으로 포함하기로 했습니다.
저희 무이상재는 수원 광교테크노밸리를 비롯한 전산실 및 서버 이전 작업에서 업무범위 설정부터 해체, 포장, 운송, 재장착, 인수인계까지 전산 담당 업체와의 협업을 바탕으로 하나의 흐름으로 관리하며 작업을 진행하고 있습니다.
(주)무이상재
견적문의 : 070-8624-0124
온라인신청 : https://muisj.co.kr/content/0601







견적은 단순히 비용 산정만을 위한 것이 아닙니다.
이전을 설계하는 기준입니다.
